防水套管的防水處理

文章來源:kaiyun中国官方登录入口 作者:Aofan 時間:2024-11-11 17:26:10 閱讀:71次

防水套管的防水處理是確保其防水性能的關(guan) 鍵步驟,以下是對防水套管防水處理的詳細解釋:

一、基層處理

  1. 清理基層:

    基層*須堅實、清潔、保持濕潤,無油汙、灰塵和雜物。

  2. 基層找平:

    對基層進行找平處理,確保基層平整、無凹凸不平的現象。

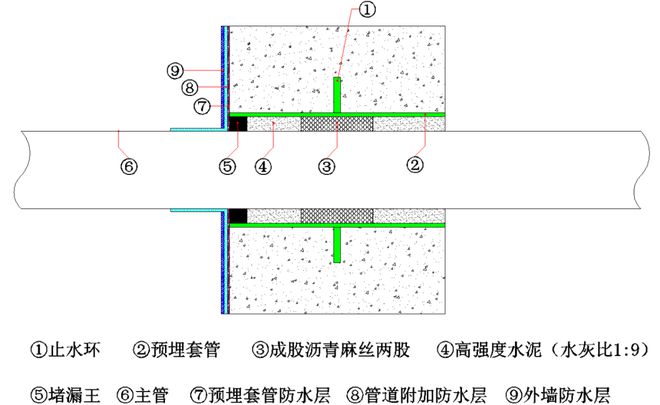

二、防水層施工

  1. 刷素水泥漿:

    • 配製素水泥漿:

      按照水泥與(yu) 防水油1:0.03(重量比)的比例,加上適量的水拌合成糊狀。

    • 鋪攤與(yu) 掃漿:

      將拌合好的素水泥漿均勻鋪攤在基層上,用掃帚均勻掃一遍,確保素水泥漿與(yu) 基層緊密結合。

  2. 防水砂漿施工:

    • 配製防水砂漿:

      按設計的原材料、外加劑、配合比,將拌和好的砂漿(按摻合水泥量3%~5%的防水劑)倒在基層上。

    • 刮平與(yu) 壓抹:

      用木刮尺刮平防水砂漿,用木抹子順平,再用鐵抹子壓抹一遍,確保防水砂漿密實、無氣泡。

  3. 多次塗刷與(yu) 養(yang) 護:

    • 相隔24小時後,再次刷素水泥漿一次,配合比仍為(wei) 水泥與(yu) 防水油1:0.03,適當加水。

    • 刷好素水泥漿後,抹一層與(yu) 底層配比相同的麵層防水砂漿。

    • 當麵層防水砂漿初凝後,再刷一遍素水泥漿,配比可用水泥與(yu) 防水油1:0.01,並適量加水與(yu) 麵層砂漿緊密結合,壓實抹光。

    • 防水層施工完成後,應進行養(yang) 護,確保防水層強度達到設計要求。

三、防水套管與(yu) 管道連接處理

  1. 管道接口密封:

    管道安裝完畢後,管道接口的密封麵應徹底清洗幹淨,並用軟木塞封好,防止水分從(cong) 接口處滲入。

  2. 防水套管外壁塗刷底漆:

    防水套管穿牆處管道安裝完畢後,*須進行防水套管外壁塗刷底漆,防止防水套管生鏽和腐蝕,同時增強防水性能。塗刷底漆時,應注意保持防水套管周圍1米範圍內(nei) 無積水、無腐蝕性氣體(ti) 等。

四、其他注意事項

  1. 防水套管安裝與(yu) 固定:

    防水套管應嚴(yan) 格按圖紙要求進行安裝,安裝過程中應確保防水套管位置準確、固定牢靠。避免在澆築混凝土時防水套管發生位移或鬆動。

  2. 檢查與(yu) 驗收:

    防水套管安裝完畢後,應進行逐個(ge) 檢查,確保其無鬆動、歪斜及位移等現象。如有發現問題,應立即進行緊固或調整,防止滲漏。

  3. 防水塗料塗刷:

    在防水套管與(yu) 牆體(ti) 交接處,可以塗刷防水塗料以增強防水性能。塗刷時應確保塗料無遺漏、無裂紋、無氣泡、無脫落現象。

    防水套管的防水處理

    防水套管的防水處理

防水套管的防水處理包括基層處理、防水層施工、防水套管與(yu) 管道連接處理以及其他注意事項等多個(ge) 方麵。隻有嚴(yan) 格按照要求進行施工和驗收,才能確保防水套管的防水性能達到設計要求。

相關(guan) 文章推薦人防穿牆套管封堵方法

相關(guan) 文章推薦防水套管隱蔽驗收記錄

相關(guan) 文章推薦开yun体育app官网入口下载和柔性防水套管在施工過程中有哪些不同的注意事項?

在線客服
聯係方式

谘詢TEL

150-9324-8915

上班時間

周一到周五

公司TEL

150-9324-8915

官方WX客服
公司微信
