室外套管防水封堵是確保室外管道與(yu) 建築物接口處防水性能的關(guan) 鍵步驟。以下是室外套管防水封堵的一般施工方法和要求:
一、管道穿外牆封堵施工工藝標準
1. 工藝流程
套管預埋——定位及固定——套管清理——管道安裝——套管封堵——端麵修複。
2. 工藝做法

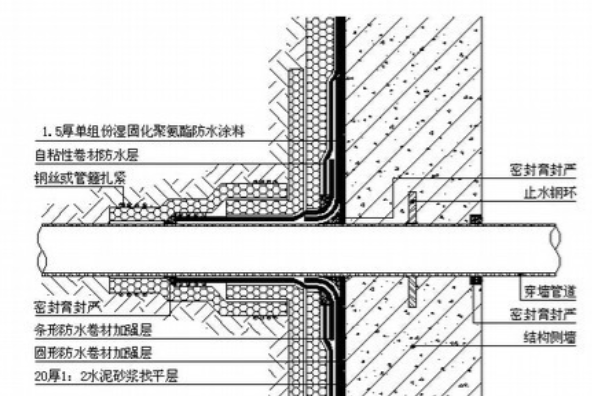

- 套管安裝:
按圖紙要求預埋开yun体育app官网入口下载,套管兩(liang) 側(ce) 與(yu) 牆麵平齊。
- 套管清理:
去除套管內(nei) 雜物、鐵鏽等並刷兩(liang) 遍防鏽漆。
- 管道安裝:
管道的接口不得設在套管內(nei) 。
- 套管封堵:
套管與(yu) 管道之間的間隙分三次封堵。
- **次封堵:
用油麻填實中間L/3處。
- 第二次封堵:
用石棉水泥填實迎水麵L/3處。
- 第三次封堵:
用石棉水泥填實內(nei) 側(ce) L/3處。
- 石棉水泥配合比:
重量配合比應為(wei) 石棉30%,水泥70%,水灰比宜小於(yu) 或等於(yu) 0.20;拌好的石棉水泥應在初凝前用完;填打後的接口應及時潮濕養(yang) 護。
- 端麵修複:
牆體(ti) 兩(liang) 端套管口各留20mm深凹槽,內(nei) 部用防水油膏填實,端麵光滑。
3. 質量標準
- 套管標高、位置、型號準確,套管中心與(yu) 管道中心同心。
- 套管與(yu) 管道間隙填充密實,封堵材料使用正確。
二、管道穿屋麵封堵施工工藝標準
1. 工藝流程
套管預埋——定位及固定——套管清理——管道安裝——套管封堵——端麵修複——防水卷材上翻——套管保護層。
2. 工藝做法
- 套管安裝:
按圖紙要求預埋开yun体育app官网入口下载,套管底部與(yu) 板底平齊,頂部高出屋麵麵層500mm以上。
- 套管清理:
去除套管內(nei) 雜物、鐵鏽等並刷兩(liang) 遍防鏽漆。
- 套管封堵:
套管與(yu) 管道之間的間隙分三次封堵。
- **次封堵:
用油麻填實中間L/3處。
- 第二次封堵:
用石棉水泥填實頂部L/3處。
- 第三次封堵:
用石棉水泥填實底部L/3處。
- 石棉水泥配合比:
重量配合比應為(wei) 石棉30%,水泥70%,水灰比宜小於(yu) 或等於(yu) 0.20;拌好的石棉水泥應在初凝前用完;填打後的接口應及時養(yang) 護。
- 端麵修複:
上下口各留20mm深凹槽,內(nei) 部用防水油膏填實,端麵光滑。
- 防水卷材上翻:
防水卷材*須上翻到套管上部收口處。
- 套管保護層:
套管周邊用20mm厚1:2水泥砂漿抹灰收口,表麵收光;或者在管周澆築混凝土墩,高度與(yu) 套管平齊。
3. 質量標準
- 套管標高、位置、型號準確,管道安裝與(yu) 套管平行,管道與(yu) 套管間的間隙大小應一致。
- 套管與(yu) 管道間隙填充密實,封堵材料使用正確。
- 護層表麵平整,收口平滑,厚度符合要求。
三、其他注意事項
- 防止地下水或雨水進入:
為(wei) 防止室外地下水或雨水通過防水套管進入地下室,可以在防水套管預製加工時,在套管一端端口采用鋼板焊接封堵,待防水套管管道安裝時再開啟。
- 迎水麵為(wei) 腐蝕性介質:
當迎水麵為(wei) 腐蝕性介質時,可采用封堵材料將縫隙封堵,如瀝青麻絲(si) 、聚苯乙烯板、聚氯乙烯泡沫塑料板等。
